Pilotage de chantier MDB : guide pratique 2026
Un chantier mal piloté, c’est une marge qui s’évapore. Pour un Marchand de biens, le poste travaux représente souvent 30 à 50 % du budget d’opération. Pourtant, rares sont ceux qui disposent, dès le départ, d’une méthode structurée pour en maîtriser chaque phase.
Ce guide pratique vous donne les outils concrets pour piloter vos chantiers de rénovation avec rigueur : intervenants, planification, checklist hebdomadaire, gestion des artisans et réception des travaux.
Définition
Pilotage de chantier en Marchand de biens
Le pilotage de chantier désigne l'ensemble des actions de planification, de coordination et de contrôle exercées par le maître d'ouvrage, ici le Marchand de biens, sur une opération de travaux, depuis l'audit technique avant acquisition jusqu'à la réception et la levée des réserves. Son objectif est double : livrer le chantier dans les délais contractuels et dans l'enveloppe budgétaire initiale, afin de préserver la marge de l'opération immobilière.
Pourquoi le chantier est la principale source de destruction de marge
Dans une opération de Marchand de biens, les risques chantier sont systématiquement sous-estimés au moment de l’acquisition. L’enthousiasme de la promesse de vente, la pression du calendrier et la difficulté à anticiper l’état réel du bâti créent un terrain fertile aux mauvaises surprises.

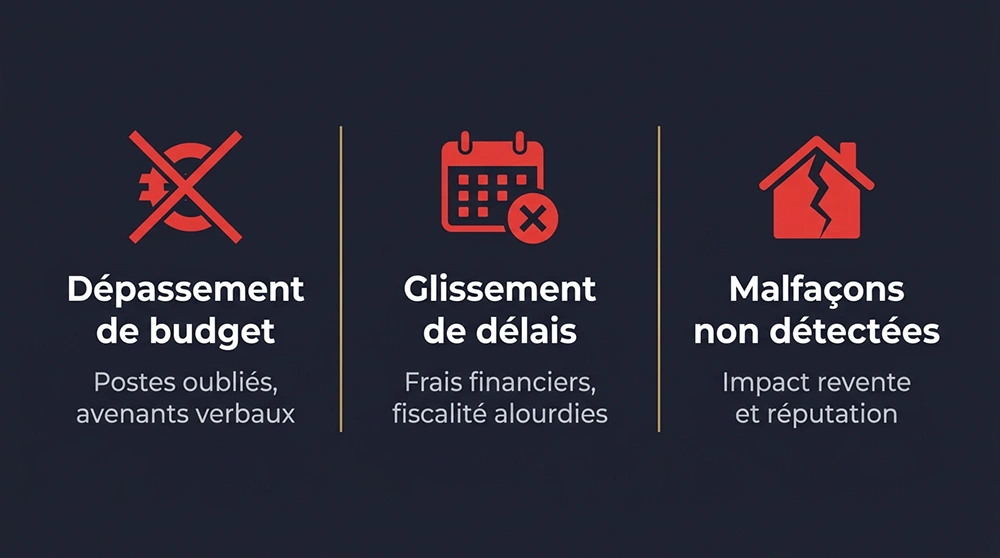

Trois mécanismes concentrent l’essentiel de la destruction de marge :
- Le dépassement de budget travaux : des postes oubliés en chiffrage, des devis sans bordereau détaillé, des travaux supplémentaires validés verbalement en cours d’opération.
- Le glissement de délais : chaque semaine de retard génère des frais financiers supplémentaires, alourdit la fiscalité liée à la durée de détention et décale la revente, parfois dans un marché moins favorable.
- Les malfaçons non détectées à temps : elles se découvrent à la réception, ou pire, lors de la revente, avec un impact direct sur la négociation et sur votre réputation auprès des acquéreurs.
Ces risques ne sont pas une fatalité. Ils s’anticipent, se contractualisent et se pilotent, à condition d’en connaître les mécanismes. Pour dresser un état précis des postes qui déraillent le plus souvent, consultez notre analyse des les 7 erreurs qui font dérailler votre budget chantier : vous y trouverez les patterns récurrents identifiés parmi les membres du Cercle MDB.
La première protection, c’est la connaissance. Savoir où se situent les zones de risque permet d’adapter sa posture dès la phase de due diligence technique, avant même la signature de l’acte authentique.
MOE, CSPS, conducteur de travaux : les intervenants à connaître
La maîtrise d’ouvrage en Marchand de biens vous appartient. Vous êtes le donneur d’ordres, celui qui engage les contrats et qui porte la responsabilité juridique et financière de l’opération. Déléguer certaines fonctions à des intervenants spécialisés est cependant souvent nécessaire dès que la complexité du chantier augmente.
Voici les principaux profils à connaître et à mobiliser selon la nature de votre opération :
- Le maître d’œuvre (MOE) : il conçoit, coordonne et supervise l’ensemble des travaux. En MDB, le recours à un MOE se justifie pour les chantiers lourds (restructuration complète, extension, permis de construire). Sa rémunération, généralement entre 8 et 15 % du montant HT des travaux, doit être intégrée dans le bilan prévisionnel dès l’acquisition.
- Le conducteur de travaux (CDT) : plus opérationnel que le MOE, il assure la coordination des corps de métier en rénovation au quotidien. Pour des chantiers intermédiaires (entre 50 000 et 150 000 €), c’est souvent le profil le plus adapté, au meilleur rapport coût/efficacité.
- Le CSPS (Coordinateur Sécurité et Protection de la Santé) : obligatoire pour tout chantier faisant intervenir au moins deux entreprises simultanément. Son rôle est réglementaire, pas optionnel. L’omettre expose à des sanctions pénales et peut remettre en cause la validité de vos assurances en cas de sinistre.
- L’architecte : incontournable si le projet nécessite un permis de construire (extension, changement de destination) ou s’il relève des architectes des bâtiments de France (ABF) en secteur protégé.
Pour les opérations plus modestes, vous pouvez assumer vous-même la coordination, à condition de disposer du temps, de la disponibilité terrain et des outils de suivi adéquats. Retrouvez l’ensemble de ces rôles et leurs interactions dans notre guide opérationnel du Marchand de biens pour piloter ses travaux.

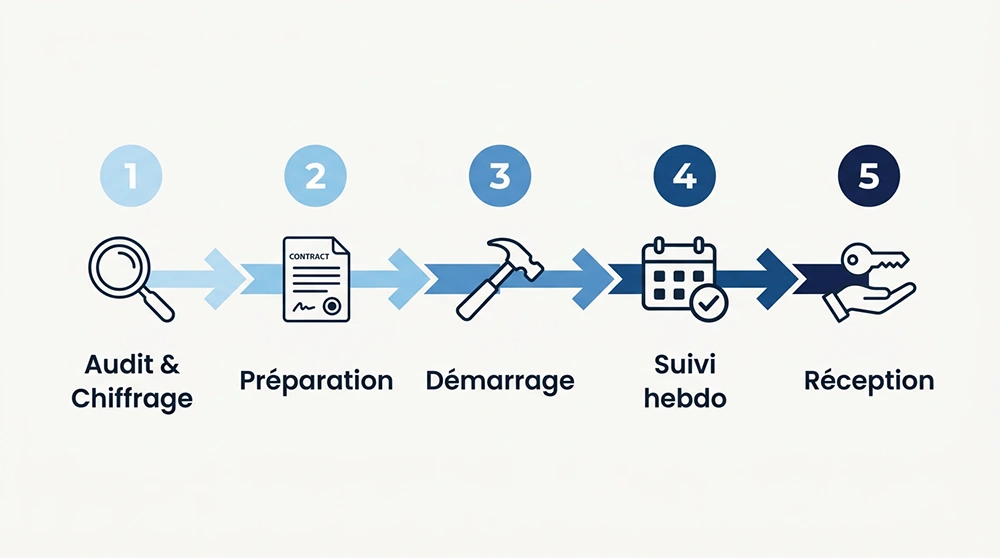

Les 5 phases du pilotage de chantier en MDB
La gestion de chantier en MDB ne commence pas au premier coup de masse. Elle débute lors de la phase d’acquisition et se termine à la levée complète des réserves. Voici les cinq phases structurantes d’un pilotage de chantier maîtrisé.
Phase 1 : Audit technique et chiffrage avant acquisition
Avant de signer, faites réaliser un audit technique contradictoire et obtenez au moins deux devis de référence sur les postes lourds (gros œuvre, électricité, plomberie, charpente). Ce chiffrage conditionne votre offre d’achat. Un écart de 20 000 € sur les travaux peut transformer une opération rentable en perte sèche.
Phase 2 : Préparation et contractualisation
Rédigez un cahier des charges précis pour chaque lot. Exigez des devis avec DPGF (Décomposition du Prix Global et Forfaitaire) afin d’éviter les interprétations divergentes en cours de chantier. Intégrez systématiquement les clauses de délais et de pénalités dès la signature des contrats.
Phase 3 : Démarrage et lancement
Organisez une réunion de lancement avec tous les intervenants. Définissez le planning général, les règles d’accès au chantier, les consignes de sécurité et le rythme des réunions (hebdomadaire est recommandé). Assurez-vous que le CSPS est en poste avant toute intervention physique.
Phase 4 : Suivi chantier semaine par semaine
C’est la phase la plus opérationnelle. Elle repose sur des visites terrain régulières, des comptes rendus écrits systématiques, le contrôle de l’avancement physique par rapport au planning contractuel, et la validation des situations de travaux avant tout paiement intermédiaire. Pour approfondir cette dynamique, explorez notre ressource dédiée à maîtriser le budget travaux et le pilotage de chantier.
Phase 5 : Réception et levée des réserves
La réception est un acte juridique formalisé par un procès-verbal (PV). Elle déclenche le point de départ des garanties légales : parfait achèvement (1 an), biennale (2 ans), décennale (10 ans). Consignez toutes les réserves constatées par écrit. La levée de réserves conditionne le versement du solde.
et ce qu’il vous reste à travailler.
Checklist de pilotage semaine par semaine
La checklist de pilotage chantier ci-dessous est conçue pour un chantier de rénovation standard de 4 à 8 semaines. Adaptez les intitulés à la configuration de votre opération.
SEMAINE S1 Actions prioritaires :
- Réunion de lancement avec tous les corps de métier
- Validation du planning détaillé et des accès
- Vérification des attestations d’assurance (décennale + RC Pro de chaque artisan)
- Confirmation de la présence du CSPS
Points de vigilance : artisan absent, documents manquants, CSPS non désigné
SEMAINE S2 Actions prioritaires :
- Visite terrain + compte rendu écrit sous 24 h
- Contrôle avancement gros œuvre / démolition
- Validation des approvisionnements critiques (matériaux à longs délais)
Points de vigilance : retard livraison matériaux, travaux supplémentaires non formalisés
SEMAINE S3 Actions prioritaires :
- Suivi lots second œuvre (électricité, plomberie)
- Contrôle cohérence planning contractuel vs. avancement réel
- Arbitrage technique sur les aléas identifiés
- Validation des situations de travaux avant paiement intermédiaire
Points de vigilance : décalage cumulé > 5 jours ouvrés = alerte écrite immédiate
SEMAINE S4+ Actions prioritaires :
- Suivi finitions (peintures, menuiseries, revêtements de sol)
- Préparation du procès-verbal de réception
- Compilation des documents (DOE, notices, garanties fabricants)
- Organisation de la réception contradictoire
Points de vigilance : réserves à consigner par écrit avant toute signature du PV
Ce suivi de chantier semaine par semaine permet de détecter les dérives avant qu’elles ne deviennent irréversibles. Un retard identifié à S2 se rattrape ; découvert à S5, il coûte en temps, en argent et en stress.
Comment choisir ses artisans et sécuriser les délais
Le choix des artisans est une décision stratégique, pas seulement commerciale. En rénovation immobilière, la fiabilité prime toujours sur le prix le plus bas. Voici les critères à valider pour sélectionner vos prestataires avec méthode :
- Références vérifiées : demandez trois chantiers similaires récents et contactez les donneurs d'ordres précédents. Un artisan sérieux n'hésite pas à communiquer ses références.
- Capacité de charge réelle : un artisan qui débute votre chantier avec cinq autres en cours est un artisan qui ne tiendra pas ses délais. Évaluez sa disponibilité effective avant toute signature.
- Assurances à jour : exigez l'attestation décennale et RC Pro avant la première intervention. Conservez-les dans le dossier opération, elles seront indispensables en cas de sinistre ou de revente.
- Devis détaillé poste par poste : un devis en trois lignes est un devis dangereux. Exigez la décomposition avec fournitures et main d'œuvre distincts pour chaque intervention.
Pour sécuriser les délais de chantier, trois leviers sont particulièrement efficaces :
- Formaliser les délais dans le contrat (et non seulement dans le devis) avec une date de livraison ferme et opposable.
- Prévoir des jalons intermédiaires mesurables : « cloisons terminées à J+15 », « carrelage posé à J+28 ».
- Planifier avec soin la coordination entre corps de métier : le plombier ne peut intervenir que si l’électricien a terminé ses saignées. Un mauvais ordonnancement coûte des semaines entières.
Clause de pénalité dans les devis : ce que vous devez négocier
La clause de pénalité de retard dans un devis artisan est l’un des leviers contractuels les plus sous-utilisés par les Marchands de biens. Pourtant, bien rédigée, elle constitue un filet de sécurité réel.
Quatre points à négocier systématiquement :
- Le montant de la pénalité : exprimé en pourcentage du montant du marché par jour calendaire de retard, généralement entre 0,1 % et 0,5 % selon les corps de métier et l'enjeu du lot.
- Le point de départ du délai : date de démarrage des travaux ou date de livraison ? Les deux doivent être mentionnés et précisés dans le document signé.
- Les causes exonératoires : intempéries, retard imputable à un tiers, modification formulée par le maître d'ouvrage. Encadrez ces exceptions pour éviter qu'elles ne servent de paravent systématique.
- Le plafond de pénalités : prévoyez un plafond (en général 10 % du marché) pour rester dans des limites juridiquement acceptables.
Rappel essentiel : la pénalité de retard est un outil de dissuasion et de protection, pas de conflictualisation. Négociez ces clauses dans le devis, avant toute intervention, modifier un contrat en cours de chantier est infiniment plus difficile.
Les 7 erreurs qui font exploser votre budget chantier
Voici les erreurs de chantier immobilier les plus fréquentes dans les opérations MDB, et leurs conséquences directes sur votre bilan :
1. Ne pas provisionner de budget « aléas » : Tout chantier de rénovation doit intégrer une réserve d’au moins 10 à 15 % du budget total HT. Ce n’est pas de la prudence excessive, c’est une norme professionnelle que les opérateurs expérimentés appliquent sans exception.
2. Valider des travaux supplémentaires verbalement : Sans avenant écrit et signé, vous ne pouvez pas contester la facture. Chaque modification = avenant daté, chiffré et contresigné avant toute exécution.
3. Verser des acomptes trop élevés : Un acompte supérieur à 30 % réduit considérablement votre levier en cas de litige. Échelonnez les paiements en fonction de l’avancement physique réel, validé lors de vos visites.
4. Négliger l’amiante et le plomb : Un diagnostic DAPP (Dossier Amiante Parties Privatives) incomplet peut bloquer un chantier plusieurs semaines et générer un dépassement de budget totalement imprévu.
5. Sous-évaluer les délais administratifs : Déclarations préalables, raccordements ENEDIS, autorisations de voirie, ces démarches prennent du temps. Intégrez-les dans le planning initial dès la préparation.
6. Faire intervenir des artisans sans assurance valide : En cas de sinistre, la responsabilité se reporte sur le maître d’ouvrage. Aucun gain sur le prix d’intervention ne compensera jamais ce risque.
7. S’absenter du chantier : Déléguer sans contrôler, c’est céder la main sur votre marge. Une visite hebdomadaire est le minimum non négociable, même si vous avez mandaté un conducteur de travaux.
Ces erreurs peuvent transformer une opération rentable en perte sèche. La bonne nouvelle : elles sont toutes évitables avec une méthode rigoureuse appliquée dès la phase de préparation.

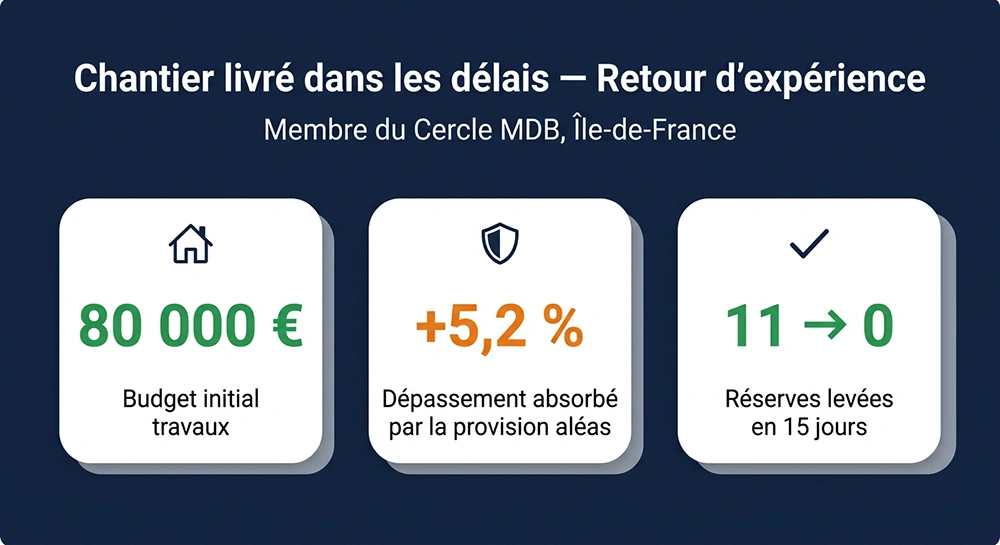

Étude de cas : chantier à 80 000 € livré dans les délais (retour d’expérience)
Un membre du Cercle MDB a piloté seul, sans maître d’œuvre dédié, un chantier de rénovation complète d’un appartement de 65 m² en Île-de-France, pour un budget travaux de 80 000 €. Résultat : livraison conforme au planning initial, avec un dépassement de budget limité à 4 200 €, soit 5,2 %, intégralement absorbé par la provision aléas prévue en amont.
Les facteurs clés de succès de cette opération :
- Un chiffrage minutieux avant acquisition : DPGF obtenue pour chaque lot auprès de trois artisans distincts par corps de métier, permettant de détecter un écart de 11 000 € sur le seul lot plomberie.
- Un planning hebdomadaire partagé dès la réunion de lancement, avec des jalons validés par écrit et acceptés par tous les intervenants.
- Des visites bihebdomadaires en phase gros œuvre, puis hebdomadaires en phase finitions, avec comptes rendus envoyés sous 24 heures.
- Une gestion immédiate des aléas : une canalisation encastrée non détectée lors de l’audit a généré un avenant de 1 800 €, formalisé et signé en 48 heures sans bloquer le planning.
- Une réception rigoureuse : 11 réserves consignées au PV, levées en intégralité dans les 15 jours, solde versé uniquement après constat contradictoire.
Ce retour d’expérience illustre qu’un pilotage rigoureux ne nécessite pas de délégation totale à un MOE. Il requiert de la méthode, de la présence terrain et des outils adaptés. Par ailleurs, cette opération a été couplée à une division parcellaire pour optimiser la valeur à la revente : pour comprendre comment intégrer une division immobilière dans votre opération de rénovation, consultez notre ressource dédiée.
FAQ : Vos questions sur le pilotage de chantier MDB
Quelles assurances souscrire avant le démarrage des travaux ?
À quoi sert la DPGF et pourquoi l'exiger systématiquement ?
La DPGF (Décomposition du Prix Global et Forfaitaire) est un tableau détaillé qui ventile chaque poste de travaux : fournitures, main d’œuvre, quantités et prix unitaires. Elle est indispensable pour comparer des devis objectivement, identifier les postes vagues et disposer d’une base contractuelle solide en cas de litige ou de travaux supplémentaires. Un devis sans DPGF, c’est un contrat signé en aveugle.
Comment se déroule la réception de chantier et la levée de réserves ?
La réception de chantier est un acte juridique formalisé par un procès-verbal qui déclenche les garanties légales. Lors de la visite, consignez par écrit toutes les réserves constatées. L’artisan dispose d’un délai contractuel pour les lever. La levée de réserves conditionne le versement du solde. Ne signez jamais un PV « sans réserve » sans inspection minutieuse et documentée.
Qu'est-ce que la maîtrise d'ouvrage déléguée (MOD) et quand y recourir ?
La maîtrise d’ouvrage déléguée consiste à confier à un professionnel (architecte, conducteur de travaux indépendant, AMO) certaines de vos prérogatives : consultation des entreprises, suivi terrain, gestion administrative. C’est une solution pertinente lorsque vous gérez plusieurs opérations simultanément. Attention : la délégation ne vous exonère pas de votre responsabilité finale en tant que MDB.
Quel budget prévoir pour les aléas de chantier ?
La règle professionnelle est de provisionner 10 à 15 % du budget travaux HT pour les imprévus techniques. Sur un chantier à 80 000 €, cela représente 8 000 à 12 000 € de réserve. Cette provision doit figurer dans votre bilan prévisionnel dès l’acquisition, sans elle, vous faussez votre analyse de rentabilité et vous exposez à un découvert en milieu d’opération.
Que faire si un artisan ne respecte pas ses délais contractuels ?
Première étape : une mise en demeure écrite (e-mail avec accusé de réception ou courrier recommandé) rappelant les délais contractuels et les pénalités applicables. Si une clause de pénalité figure dans le contrat signé, elle s’applique de plein droit. En l’absence de clause, le préjudice doit être prouvé. En cas d’abandon de chantier avéré, la résiliation pour faute est possible, mais doit être encadrée par un professionnel du droit de la construction.
